環(huán)巢湖三期(白鷺一站)(簡報二)

發(fā)布時間:2018-03-05 16:56 來源:阜陽市水利機械工程有限責任公司 閱讀次數:
【字體大?。?a href="javascript:doZoom(20)">大

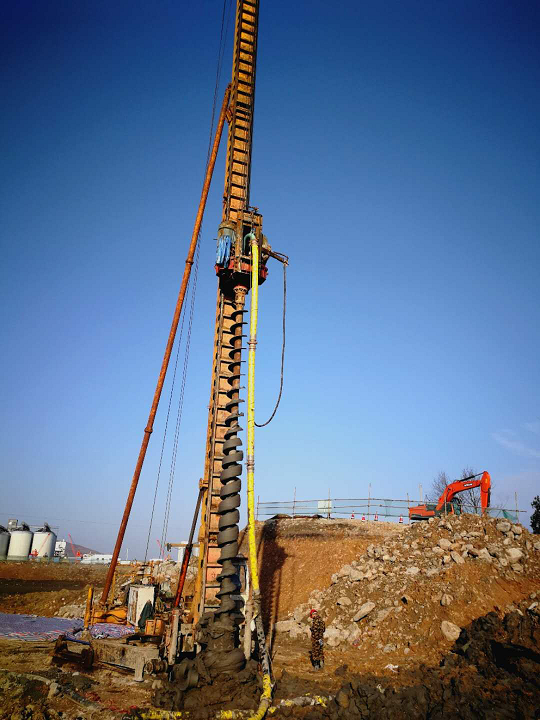

目前,白鷺一站已完成涵洞段基坑開挖的五方驗收,并于2018年3月5日開始進行地基處理(CFG樁)施工。

該項目CFG樁施工共計1460根,約2.2萬m,預計整個項目的CFG樁施工需耗時90天,考慮到汛期前,對開挖的大堤需進行回填恢復,項目部特將CFG樁進行分段施工,集中力量先行施工涵洞段,待涵洞段地基處理滿足設計要求后,再進行涵洞段基礎面上的砼工程施工,以便及時回填大堤土方,確保汛期安全。在對涵洞段基礎面上砼工程施工的同時,CFG樁的施工同時在其它部位進行,做到統(tǒng)籌安排,確保工期。


(CFG樁:意為水泥粉煤灰碎石樁,由碎石、石屑、砂、粉煤灰摻水泥加水拌和,用各種成樁機械制成的具有一定強度的可變強度樁,屬于灌注樁的一種。CFG樁是一種低強度混凝土樁,可充分利用樁間土的承載力共同作用,并可傳遞荷載到深層地基中去,具有較好的技術性能和經濟效果。)
